一、金属屋面防渗漏改善点实施方案

金属屋面为非上人屋面,应尽量减少上人频次,减少后期维修次数;在不影响造价的前提下,应尽可能加大屋面坡度;应尽量减少在屋面开孔的数量;屋面板型选用 360°咬口式,使屋面形成一个整体,支架选用滑动支座,可以有效解决因温度变化引发的屋面板的热胀冷缩带来的渗漏。

常见屋面渗漏部位及防止措施如下:

1、屋脊部位:

该部位漏水的主要原因是:屋脊处波峰太高,屋脊盖板无法保证防水;纵向搭接不放硅胶,形成缝隙而漏水;屋脊盖板纵向搭接用铆钉连接,热胀冷缩强度不够而拉断铆钉,形成漏水;屋脊盖板与屋面板之间不敷设堵头,或堵头放置不规范而脱落形成漏水。

防治措施:屋脊纵向搭接放置密封胶,上面做三途一布,屋脊盖板与 屋面板之间敷设堵头,加大屋脊盖板宽度。

2、采光带部位:
(1)采光板板型与屋面板板型不吻合,安装后,搭接处密封不严形成缝隙进入屋面内部漏水;采光板纵向搭接长度不够,且未安装防水密封条;采光板和彩钢板之间为刚性搭接,中间的缝隙未密封。
防治措施:购买采光板时,采光板板型选用一定要和屋面板板型相吻合,采光板选用带金属铁边,与屋面板 360°机械咬合,使整个屋面形成整体屋面。采光板与采光板或采光板与屋面压型钢板纵向搭接长度 200~250mm,且贴置两条通长丁基止水胶带。
(2)采光板处的螺钉施工造成的渗漏:主要原因由于采光板与檩条线性膨胀系数不同造成采光板螺钉固定处产生温差应力超过板材受剪应力造成破坏,形成渗漏。防治措施:采光板在固定前先导孔,孔径必须大于固定螺丝直径的 6-9mm,以作为热胀冷缩之用。
(3)设计不当。如采光带不从屋脊开始,造成采光带上部防水不好处理,形成渗漏。防治措施:把采光带改成从屋脊开始,最好通长至檐口。

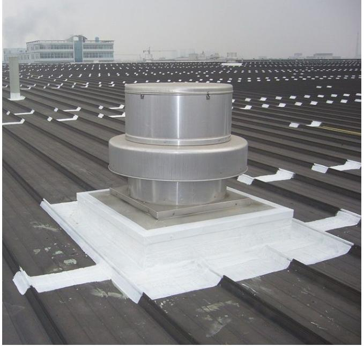

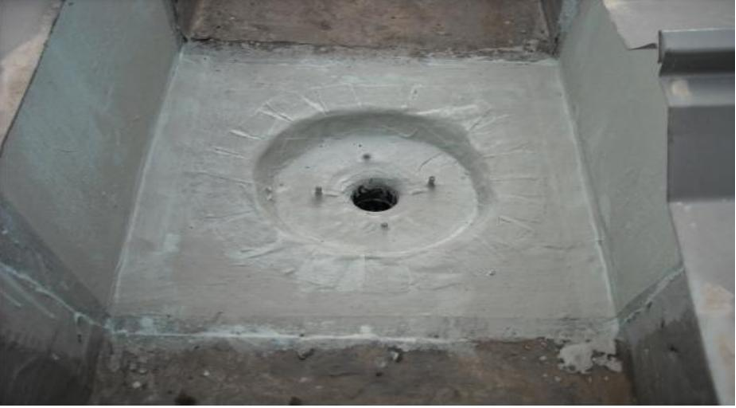

(4)对于保温屋面,采光带要设计成双层的。每层采光板之间及采光板与檩条、屋面板之间都要做好密封隔汽处理。3、 屋面开孔部位:该部位漏水的主要原因是:开孔未按设计节点进行防水处理,钢堵头放置未敷设防水胶泥和硅胶;开孔四周预留范围较小,雨水流淌不畅,容易积水;开孔四周包边搭接未进行防水处理;开孔内部四周未加结构件,形成低凹积水;防水施工存在阻水现象,形成积水。
防治措施:按设计图纸施工并严格施工工序,敷设胶泥、硅胶;开孔四周预留范围必须满足排水要求;墙面、屋面开孔后必须随后进行防水处理;后增围护开孔尽量要增设檩条或角钢结构,减小围护变形;防水施工安装必须严密、平整,使水流顺畅。

4、 山墙檐口部位:该部位漏水的主要原因是:屋面外板安装未加泡沫堵头,屋面外板未下扳;墙面外板长度不足,且檐口部位未加防水收边。
防治措施:屋面外板安装时应同时放置泡沫堵头,且将屋面外板下扳 30 度;檐口处应按设计要求增设收边。
5、 天沟部位漏水,漏水原因如下:
(1)屋面板端部不做封堵或者封堵不够严实,屋面板深入天沟长度不够长,造成水倒灌,屋面板深入天沟长度过长,会造成反呛水。防治措施:屋面板深入天沟的长度要按照设计施工,板端应当向下 30°;屋面板下应作连续封堵,建议采用与板型相匹配的橡胶堵头;
(2)天沟焊接时接头存在缝隙,造成慢渗;防治措施:天沟接头焊缝在焊接后做防水试验,发现渗水,应进行二次焊接,确保连接质量;
(3)天沟和落水管设计与屋面汇水面积不匹配;天沟和雨水管管径设计过小;防治措施:天沟和雨水管的截面大小通过屋面排水量确定大小,尽量将天沟做深做宽;
6、天沟存水
原因分析:天沟落水口处或接口处,因焊接变形后增高,雨后有少量积水,影响天沟的使用寿命。
防治措施:接口尽可能少,天沟尽可能做长,天沟增设托架,增强天沟平整度。天沟落水口处,切割完毕后机械沿周圈下翻,然后再进行焊接。
7、 女儿墙、山墙或高低跨处的泛水处漏水。漏水原因:泛水板向上卷起与墙体接触处密封不好,形成渗漏;泛水板与屋面板搭接宽度不够,没有搭接一个波峰,而是搭接在波谷位置,形成雨水、雪水倒灌。
防治措施:泛水板至少向上卷起 250mm,泛水板与屋面板搭接至少一个波峰,在波峰处用自攻钉(檩条之间用拉铆钉与压型钢板连接),泛水板与屋面板之间加通长密封胶带,泛水板从墙根向外做 2%的坡度。
8、 屋面气楼部位:该部位漏水的主要原因是:气楼与屋面交接处收边下未放置泡沫堵头,且收边纵向搭接未敷设胶泥或硅胶;屋面外板在气楼交接处未上板;气楼结构支柱开孔部位未做防水处理;气楼自身制作、安装存在漏水隐患。
解决办法:收边安装前应敷设泡沫堵头,纵向搭接须设置胶泥或堵头并用缝合钉固定;气楼安装前必须将屋面板上扳;要求气楼施工方在气楼结构完成后必须将开孔部位进行防水处理;对气楼安装质量和防水性进行查验。
9、屋面天沟清理:屋面天沟很容易被树叶、粉尘等垃圾堵塞,特别是虹吸口位置,造成雨水排不出去,从屋面板处向厂房内倒灌,我单位对所有承建工程实施屋面天沟垃圾免费 3 年清理。
二、地基下沉、地面开裂改善点实施方案
1、沉降裂缝
沉降裂缝通常是连续性的,下面窄,上面宽,常见原因是独立基础周围、连接梁下、门口等回填土未严格施工规范施工造成。
防治措施:
(1)在进行回填土之前,需先把基坑底中的垃圾等杂物都清理干净;
(2)检验回填土的含水率有没有达标,是否在控制范围中,最佳含水率是手握成团、落地开花;对于含水率偏高的回填土,可以通过翻松、晾晒等措施来进行补救。但如果是含水量偏低,则可以通过预先洒水润湿等措施来进行补救。
(3)必须要分层铺摊,并且每层虚铺厚度不大于 250mm,同时,做回填土的时候,因基础周围操作面太窄,需采取机械借助人工进行夯实,回填土压实系数达到97%。
2、收缩裂缝
(1)材料对混凝土裂缝的影响表现在以下几个方面:第一,水泥用量越大,收缩越大,然后引起裂缝。第二,水泥强度等级越高,细度越小,水化热越大,收缩越大,越容易开裂。第三,粗骨料粒径越小,骨架体积稳定性越差,混凝土收缩越大,越容易开裂。第四,粗、细骨料中含泥量越高,收缩越大,会引起开裂。第五,外加剂选择用量不当,会增大收缩,导致开裂。第六、对于不同施工部位,骨料杂质含量要求不同。第七、混凝土坍落度过大,混凝土坍落度过大易造成离析、开裂及强度降低。总之,混凝土材料的性能对裂缝的控制具有决定性的作用。
防治措施:1、选择技术力量雄厚,规模大,诚信度高,信誉口碑好的企业;2、对于基础部位,骨料杂质要求较低,对于地坪部位,骨料杂质要求相对较严,比如木屑、草根,必须挑拣。
(2)振捣工艺不当产生的裂缝
混凝土施工中如果局部振捣不足,会出现构造比较疏松及蜂窝、麻面现象。过振,会出现粗骨料下沉及表面渗水,容易从表面发生塑性裂缝和干缩裂缝。
防治措施:1、选择技术熟练、经验丰富的振捣师傅。2、技术和品保负责人旁站,确保出现问题及时指导。
(3)浇筑时间不当产生的裂缝
温度、湿度、冷热等都会直接影响地面砼工程质量,浇筑时间选择不当,会造成砼过早凝结或不上强度,直接影响地面压实收光,出现裂缝。
防治措施:如果在夏季高温环境,可以选择白天浇筑,夜间气温较低时收光;如果在冬季施工,可以选择夜间浇筑,白天气温较高时收光(中午 12 点前后)。
(4)混凝土地面切缝时间不及时、切缝深度不够以及切缝位置、面积不当是裂缝产生较为常见且重要的原因之一。切缝时间早,水泥混凝土强度不足以达到切割强度要求,易产生缺边掉角破坏现象;切缝时间过晚则温度应力不能得以及时释放,就会产生裂缝。
防治措施:砼地面工作完成后,应在 48 小时内切割(切缝不崩边为前提,越早越好),切缝深度为地面厚度的 1/3。切缝间隔不应超过 6 米,在柱基础周围、设备基础周围、门口处均需要切缝。
(5)养护不足引起的裂缝
混凝土浇筑完毕后,如果不及时养护,容易产生早期干缩裂缝。此外,混凝土养护时间不足也会导致强度不足,进而产生裂缝。
防治措施:1、自然养护应在混凝土终凝前开始,通常在混凝土浇筑后 8 ~ 12h内进行养护。2、养护措施及时间:养护措施采取薄膜或棉毡覆盖后浇水养护,养护时间不低于 7 天(冬季除外)。
(6)过早施加荷载引起的施工裂缝
建设项目施工中,业主方为提前使用,当混凝土的强度达不到上车要求时,业主车辆过早施加超过混凝土承载能力的施工荷载,导致出现不能愈合的裂缝。
防治措施:总承包单位提供具备通车的时间。
(7)地面防裂钢丝网片
在加工车间、路面增加抗裂网有利于防止砼裂缝的产生与发展,可减少砼表面龟裂 90%左右。常用规格 5*5cm,10*10cm,丝径 4-6mm。三、安全点检
1、高强螺栓点检:
由于机械振动会造成螺栓螺丝退丝,影响使用和结构安全,我单位对所有承建工程实施高强螺栓 3 年免费点检,1 年点检一次,点检时对螺栓用不同颜色记号笔做好记录。
2、电气设备点检:(详见下图)
